UBND tỉnh Khánh Hòa vừa chọn liên danh Trung Nam – Sideros River làm nhà đầu tư dự án điện khí 1.500MW LNG Cà Ná với tổng số vốn đầu tư lên đến gần 57.385 tỉ đồng.
- Tổng thống Mỹ Donald Trump tuyên bố nâng mức thuế quan đối với hàng hóa Hàn Quốc lên 25%
- Giá vàng trong nước duy trì mức cao kỷ lục 177,3 triệu đồng khi thị trường thế giới biến động mạnh
- Hơn 3.000 chế phẩm chứa thạch tín bị tuồn vào các phòng nha khoa
Vào lúc 14h37 ngày thứ tư 28-1-2026, UBND tỉnh Khánh Hòa đã chính thức phê duyệt kết quả lựa chọn nhà đầu tư cho dự án nhiệt điện LNG Cà Ná. Theo phóng viên Thanh Thương, liên danh Trung Nam – Sideros River đã vượt qua các bước thẩm định để trở thành chủ nhân của dự án có tổng mức đầu tư cụ thể là 57.384 tỉ đồng. Dự án này không chỉ là một con số “khủng” về tài chính mà còn mang kỳ vọng lớn về an ninh năng lượng với công suất thiết kế lên đến 1.500MW.
Chốt “siêu” dự án điện khí bên bờ biển Cà Ná

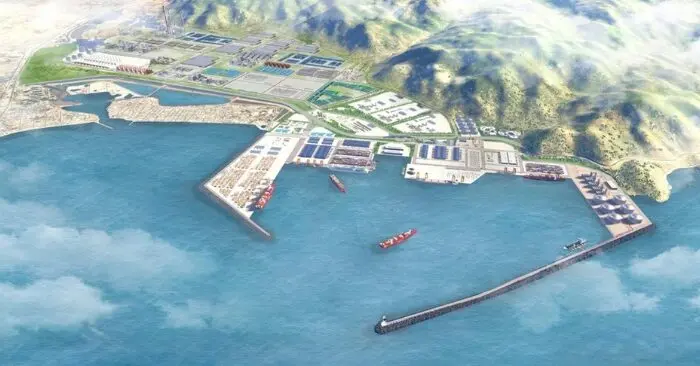

Toàn bộ dự án được quy hoạch trên tổng diện tích 266ha, chia thành hai phần riêng biệt trên đất liền và mặt nước. Trong đó, khoảng 33,4ha đất liền sẽ là nơi tọa lạc của nhà máy nhiệt điện tuabin khí chu trình hỗn hợp và hành lang kỹ thuật. Phần diện tích mặt nước rộng lớn hơn 232ha được dành để xây dựng hệ thống kho chứa, trạm tái hóa khí LNG, bến nhập và tuyến đường ống dẫn khí. Đặc biệt, dự án sẽ có một đê chắn sóng phía Đông dài khoảng 2.400m cùng hệ thống luồng tàu và vũng quay tàu phục vụ cảng nhập LNG có công suất cầu cảng dự kiến đạt 1-1,2 triệu tấn mỗi năm.
Về phương án kinh doanh, giá điện đề nghị trúng thầu đã được phê duyệt ở mức hơn 3.294 đồng/kWh. Theo quyết định của UBND tỉnh Khánh Hòa, thời hạn hoạt động của dự án kéo dài 50 năm, tính từ ngày nhà đầu tư được giao đất hoặc cho thuê đất. Trong quá trình “vượt rào” để đi đến ký kết, nhà đầu tư phải hoàn thiện quy mô chi tiết dựa trên các thủ tục xây dựng và đất đai theo quy định hiện hành.
Chạy đua đưa “dòng điện khí” về đích đúng hẹn
Để đảm bảo dự án không bị “lỗi nhịp”, UBND tỉnh yêu cầu liên danh Trung Nam – Sideros River phải cam kết bảo đảm đầy đủ nguồn vốn chủ sở hữu và vốn vay. Nhà đầu tư cũng được yêu cầu bổ sung các tài liệu chứng minh kinh nghiệm quản lý, vận hành (O&M) từ đối tác là Công ty Power China. Toàn bộ các hồ sơ liên quan phải được hợp pháp hóa lãnh sự trong giai đoạn đàm phán hợp đồng để xác định rõ các mốc thời gian giám sát tiến độ.
Mục tiêu quan trọng nhất là dự án phải hoàn thành xây dựng và chính thức vận hành trước ngày 31-12-2030. Sở Công Thương Khánh Hòa được giao vai trò chủ trì đàm phán, đồng thời phải lưu ý kỹ các ý kiến tại Báo cáo thẩm định số 8494 ngày 31-12-2025 của Sở Tài chính để bảo đảm tính chặt chẽ. Không riêng Khánh Hòa, trước đó tỉnh Nghệ An cũng từng thu hút sự chú ý khi kêu gọi đầu tư vào dự án nhiệt điện khí LNG có quy mô lên tới hơn 2 tỉ USD. Hiện nay, các bên liên quan đang khẩn trương thực hiện những bước tiếp theo để đưa dự án tại Cà Ná về đích đúng như cam kết trong hồ sơ dự thầu.
Theo: Khai Mở
